新房装修7大流程+21条注意事项,附45个详细步骤,拿过来就能开工

来源:中海建林装饰 | 浏览数:1675次 | 更新时间:2020-11-26 11:06

新房装修7大流程+21条注意事项,附45个详细步骤,拿过来就能开工!

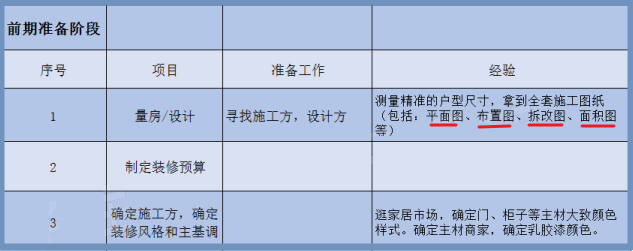

一、前期准备

装修流程:


注意事项:

①设计师或者装修工人来量房之前,把户型图准备好,把对于新房装修的设想记录下来。

②到物业办理手续,了解相关规定,例如水电改造、燃气管道、卫生间下水等相关要求。

③为了对装修价格有一个更好的把握,最好亲自测量一遍房屋尺寸,确保数据准确。

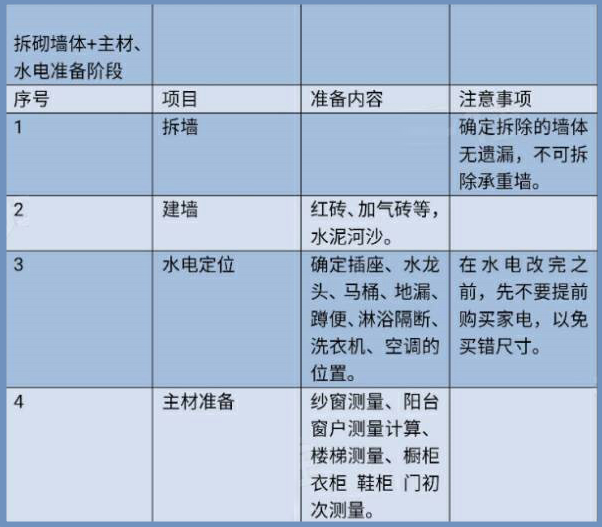

二、主体拆改

装修流程:


注意事项:

①拆改之前做好防盗门安装、验收和保护,检查防盗门牢固、是否有划痕等情况。

②拆除时承重墙一定不能改动,还有窗户以下的配重墙不能拆。

③在改暖气管道的时候,必须谨慎小心,不要影响到邻居家的管道。

④拆改完成之后,及时清运施工废料,保证室内清洁,然后进行下一步的施工。

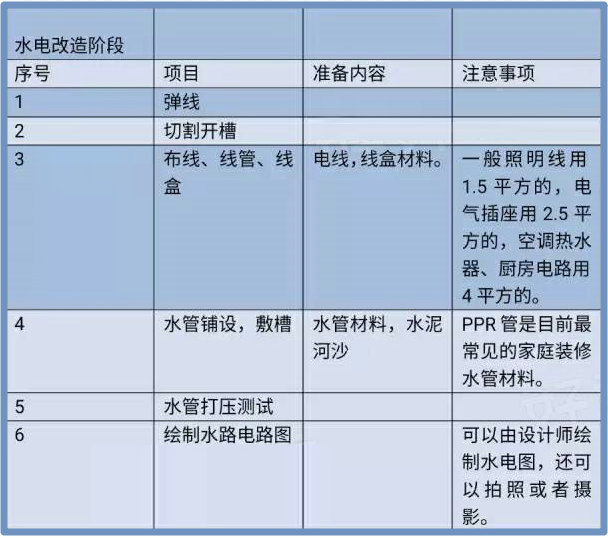

三、水电改造

装修流程:


注意事项:

①强电线管、弱电线管之间的距离必须大于30公分。

②强电线盒、弱电线盒可以靠在一起,到不能安装在同一盒内。

③电器线、开关插座线、进户线功率不同,电线规格也不一样。

④水路管道的铺设不能靠近电源,并保证电在上、水在下。

⑤水管和电线管的距离要大于30公分,和燃气管的间距要大于5公分。

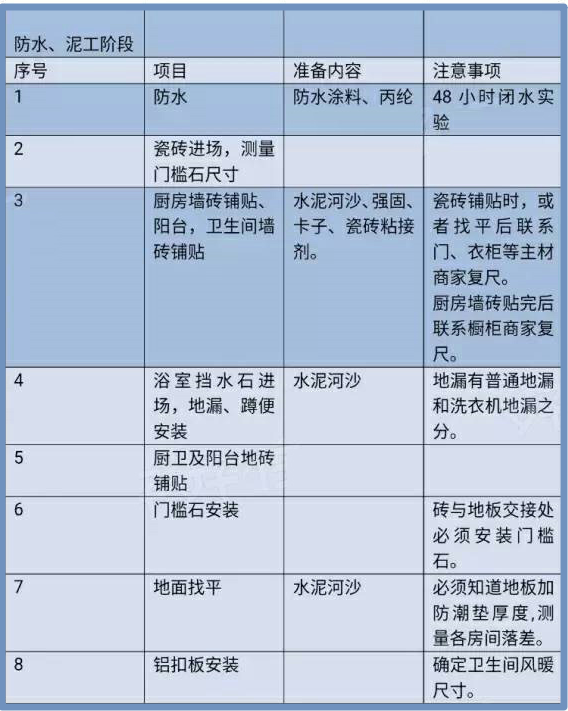

四、瓦工施工

装修流程:


Q3: 创业开始之初,你认为你的创业会成功吗?为什么?

Q4:在创业初期做了哪些准备?

注意事项:

①吊顶木龙骨和吊杆、楼板的接口是否牢固,木龙骨有没瑕疵。

②踢脚线的高度要安装一致,结构要牢固,出墙厚度一致。

③木工做的定制家具是否合格,把手、合页等开合是否正常。

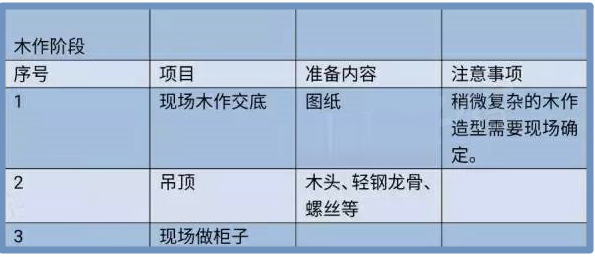

五、木工施工

装修流程:


注意事项:

①吊顶木龙骨和吊杆、楼板的接口是否牢固,木龙骨有没瑕疵。

②踢脚线的高度要安装一致,结构要牢固,出墙厚度一致。

③木工做的定制家具是否合格,把手、合页等开合是否正常。

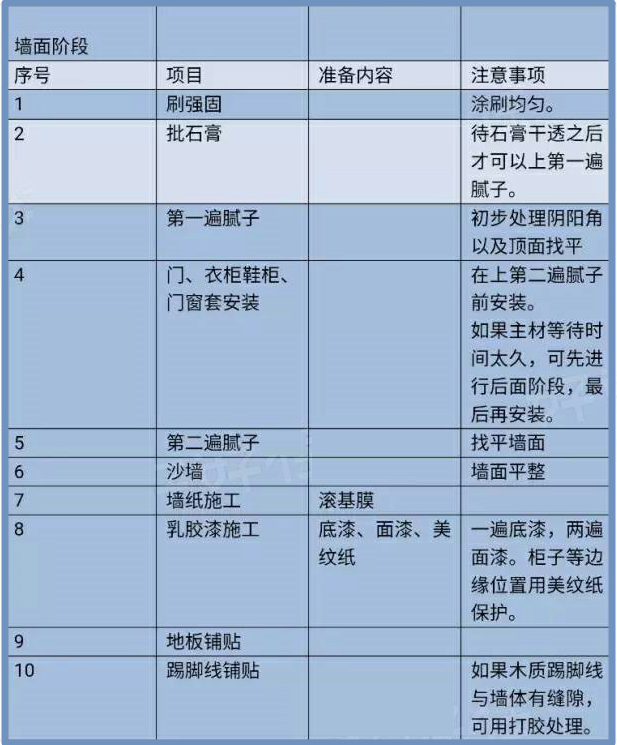

六、墙面施工

装修流程:


注意事项:

①墙面刷漆要保证一遍底漆,两遍面漆。

②墙面涂刷要均匀、平整,不能出现空鼓,乳胶漆色泽一致。

③壁纸要粘贴牢固,不能有漏贴,翘边、起泡等情况。

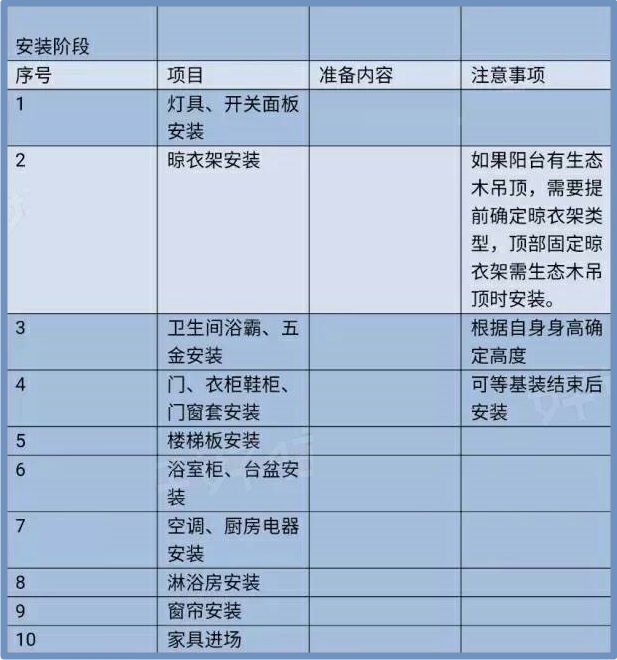

七、安装收尾

装修流程:
